Berichte zur Mitarbeiterauslastung und Mitarbeiterproduktivität
SICHERHEIT Beziehen Sie sich für jeden Bericht auf Erforderliche Berechtigungen.
NAVIGATION Beziehen Sie sich für jeden Bericht auf den Pfad. Beachten Sie, dass LiveReports in einer beliebigen oder mehreren Berichtskategorien veröffentlicht werden können oder überhaupt nicht in Ihrer Datenbank veröffentlicht werden. Um einen LiveReport zu veröffentlichen, beziehen Sie sich auf LiveReports veröffentlichen.
HINWEIS Die Einstellung für den ersten Tag der Woche wird auf Geschäftsstellenebene festgelegt. Ein Administrator kann Montag als den ersten Tag der Woche für Ihre Geschäftsstelle festlegen. Siehe Geschäftsstellen.
Standardberichte
Der Auslastungsbericht informiert Sie darüber, wie stark Ihre Mitarbeiter in Zukunft ausgelastet sein werden, basierend auf den Aufgaben und Tickets, denen sie zugewiesen sind, und wie lange die Arbeit voraussichtlich dauern wird.
Der Auslastungsbericht liefert hilfreiche Daten, wenn Ihre Firma den Zeitaufwand für alle Aufgaben und Tickets schätzt. Wenn das Feld Geschätzte Zeit auf Aufgaben und Tickets nicht ausgefüllt ist, wird geschätzt, dass diese Aufgabe oder dieses Ticket null Stunden zum Abschließen benötigt. Nur eine paar fehlende Zeitschätzungen reichen aus, um einen Auslastungsbericht völlig zu verfälschen.

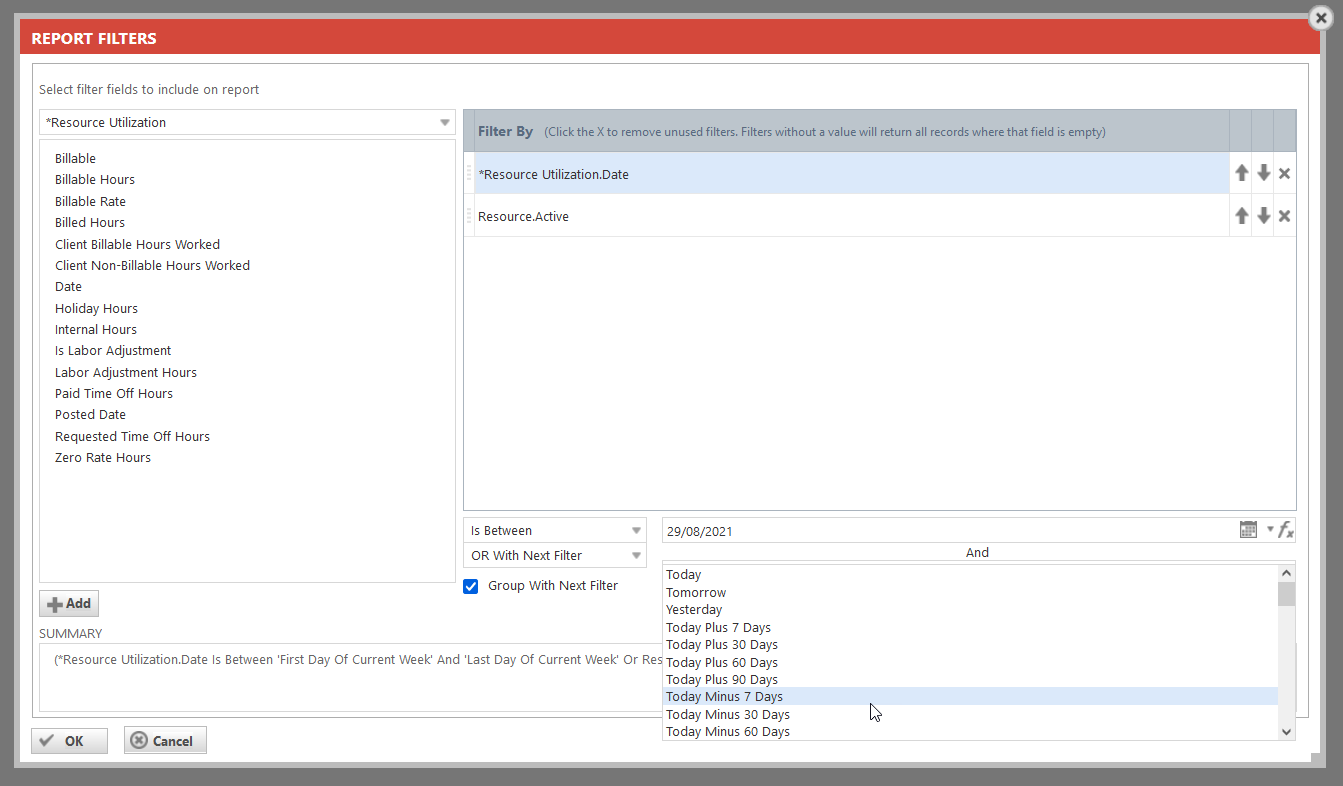

Füllen Sie im linken Bereich die Berichtseinstellungen aus:
Feld | Beschreibung |
---|---|
Kalkulationsbasis für Auslastungsdaten |
Wählen Sie hier die Stunden aus, die Sie abdecken möchten.
HINWEIS Sobald der Aufgaben- oder Ticketstatus auf Abgeschlossen gesetzt wird, wird im Auslastungsbericht kein verbleibender geschätzter Zeitaufwand auf der Aufgabe oder dem Ticket angezeigt. |
Von |
Diese Felder legen den Zeitraum fest, den der Auslastungsbericht abdeckt. |
Projektierungen berücksichtigen |
Um die Stunden, die Ihre Mitarbeiter in Vorschlagsprojekten oder inaktiven Projekten eingeplant sind, in Ihre Berechnungen einzubeziehen, aktivieren Sie die entsprechenden Kontrollkästchen. |
Mitarbeiter anzeigen mit: |
Um Mitarbeiter mit wenigen oder gar keinen nicht zugewiesenen Stunden aus dem Bericht auszuschließen, geben Sie die Mindestanzahl der Stunden ein, die ein Mitarbeiter zur Verfügung haben sollte, um berücksichtigt zu werden. |
Queue, Mitarbeiter und Arbeitsgruppe |
Mithilfe dieser Felder können Sie Ihre Mitarbeiter nach Namen oder basierend auf der Zugehörigkeit zu einer Queue oder Arbeitsgruppe filtern. Die Auswahl ist nicht markiert. Alle ausgewählten Mitarbeiter plus Mitglieder ausgewählter Queues und Arbeitsgruppen werden aufgelistet. |
Verteilungsmethode für Aufgaben und Tickets Verteilungsmethode für Ticketserien |
Meist liegen mehrere Tage zwischen dem Start- und Enddatum einer Aufgabe und dem Erstellungsdatum und Fälligkeitsdatum eines Tickets. Autotask kann nicht wissen, wie viele Stunden ein Mitarbeiter an jedem der dazwischen liegenden Tage an einer Aufgabe oder einem Ticket arbeiten wird. Zu Planungszwecken können Sie eine der folgenden Verteilungsmethoden wählen:
|
Generieren |
Klicken Sie auf diese Schaltfläche, um den Bericht mit den aktuellen Einstellungen zu generieren. |

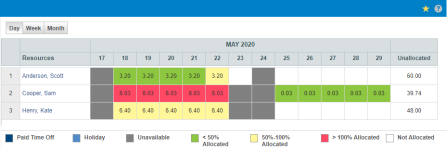

Am oberen Rand des Berichts können Sie über Umschaltflächen auswählen, wie Sie die Verfügbarkeit von Mitarbeitern anzeigen möchten: pro Tag, pro Woche oder pro Monat.
Am unteren Rand erläutert eine Legende die Farbkodierung der einzelnen Zellen.
- Um die Daten für einen einzelnen Mitarbeiter anzuzeigen, klicken Sie auf seinen Namen im Bericht, um eine Ansicht des Auslastungsberichts für diesen Mitarbeiter zu öffnen.
- Bewegen Sie den Mauszeiger über einen beliebigen Aufgabennamen, um die Organisation und das Projekt anzuzeigen, mit denen er verbunden ist.
- Fahren Sie mit der Maus über einen beliebigen Ticketnamen, um die Ticketnummer anzuzeigen.
Klicken Sie auf die Aufgabe oder den Ticketnamen, um das Element zu öffnen.
Das folgende Szenario verdeutlicht dies:
- Einem Mitarbeiter wird eine Aufgabe oder ein Ticket mit einer geschätzten Zeit von 10 Stunden zugewiesen.
- Der Erstellungstag/Starttag ist Montag, der Fälligkeitstag/Endtag ist Freitag.
- Der Mitarbeiter arbeitet jeden Tag in dieser Woche 8 Stunden pro Tag.
- Jetzt ist es Mittwoch und der Mitarbeiter hat am Montag 4 Stunden Arbeitsaufwand für die Aufgabe/das Ticket eingetragen.
- Die für den Auslastungsbericht festgelegte Zeit ist von: Montag bis: Freitag.
Abhängig von der Auswahl im Feld „Kalkulationsbasis für Auslastungsdaten“ und der ausgewählten Verteilungsmethode zeigt der Auslastungsbericht Folgendes für die Woche:
Wenn ein Mitarbeiter an mehreren Aufgaben und Tickets gleichzeitig arbeitet und Sie die Front-Loading- oder Back-Loading-Verteilung verwenden, ist die Berechnung und Verteilung der Arbeitslast nicht präzise. Dadurch die Verfügbarkeit des Tages durch die Anzahl der zugewiesenen Aufgaben oder Tickets geteilt. Bei der Berechnungsmethode wird nicht berücksichtigt, dass eine dieser Aufgaben oder Tickets weniger Stunden übrig hat. Folglich kann sie nicht die Zeit für andere Aufgaben oder Tickets erhöhen, um alle verfügbaren Mitarbeiterstunden zu nutzen.
BEISPIEL Der Mitarbeiter hat 3 Aufgaben und 8 Stunden zur Verfügung. Der Bericht weist 2,67 Stunden pro Aufgabe auf. Wenn eine Aufgabe nur 1 Stunde dauert, wird die übrige Zeit nicht erneut zu den beiden anderen Aufgaben verschoben.
Es handelt sich um ein Prognosetool, das leider nicht ganz präzise sein kann.
Wenn ein Mitarbeiter nicht verfügbar oder im Urlaub ist oder genehmigte Abwesenheit hat und für eine Aufgabe eingeplant ist, deren Dauer komplett in die nicht verfügbare Zeit fällt, wird die Aufgabe weiterhin im Auslastungsbericht angezeigt, allerdings ist ersichtlich, dass sie in einen nicht verfügbaren Zeitraum fällt. Der geschätzte Zeitaufwand wird in der Farbe schattiert, die anzeigt, dass dem Mitarbeiter > 100 % zugewiesen sind.
Das Erstellungsdatum für Ticketserien wird anhand der Einstellungen der Serienvorlage festgelegt. Wenn Sie nicht angeben, dass die Instanzen eine bestimmte Anzahl von Tagen vor dem Fälligkeitsdatum erstellt werden sollen, wird der Wiederholungsstamm an diesem Datum erstellt, möglicherweise Monate vor dem Fälligkeitsdatum. Siehe Erstellung. Aus diesem Grund lautet die Verteilungsmethode für Ticketserien standardmäßig Back-Loading. Sie sollten diese Einstellung nur ändern, wenn Sie die Instanzen (Tickets) immer eine bestimmte Anzahl von Tagen vor dem Fälligkeitsdatum erstellen.
Wenn das erstellte Ticket eine wöchentliche oder monatliche Ticketserie ist und das Serienvorlagenticket wird nach der Hälfte des ersten wiederkehrenden Zeitraums erstellt, werden Front-Loading, Back-Loading und gleichmäßige Verteilung berücksichtigt, die Auslastung wird jedoch auf die verbleibenden Tage verteilt.
Bei Aufgaben hängt die Anzahl der im Auslastungsbericht aufgeführten Stunden von der Art der Aufgabe und der Anzahl der zugewiesenen Mitarbeiter für die Aufgabe ab.
Art der Aufgabe | Berechnung | 1 Mitarbeiter der Aufgabe zugewiesen | 2 Mitarbeiter der Aufgabe zugewiesen | 3 Mitarbeiter der Aufgabe zugewiesen | Geschätzter Zeitaufwand insgesamt |
---|---|---|---|---|---|
Die Stunden für jeden Mitarbeiter im Auslastungsbericht hängen von der Anzahl der zugewiesenen Mitarbeiter und der Art der Aufgabe ab. | |||||
Festgelegte Arbeit Die Arbeitsmenge in einer Aufgabe ist begrenzt, und die Auslastung wird zwischen allen zugewiesenen Mitarbeitern aufgeteilt. Ein Beispiel für eine Aufgabe der Art Festgelegte Arbeit ist „Ausrüstung vom Lieferwagen herunterladen“. |
Geschätzter Zeitaufwand insgesamt / Anzahl der zugewiesenen Mitarbeiter | 3 | 1,5 | 1 | 3 |
Festgelegte Dauer Die Dauer der Aufgabe hängt nicht von der Anzahl der Mitarbeiter ab. Dies ist für Meetings typisch, bei denen jeder Teilnehmer während der Dauer des Meetings anwesend ist. |
Stunden pro Mitarbeiter * Anzahl der zugewiesenen Mitarbeiter | 3 | 3 | 3 | 3 * Anzahl der zugewiesenen Mitarbeiter |
Weitere Informationen zur Art der Aufgabe, dem geschätztem Zeitaufwand und der Anzahl der zugewiesenen Mitarbeiter finden Sie unter Eine Aufgabe hinzufügen oder bearbeiten.
WICHTIG Die nachfolgenden Spalten, Berechnungen und Definitionen beziehen sich speziell auf diesen Bericht.
HINWEIS Das Kriterium Anpassungen in Kundenspalte(n) berücksichtigen bezieht sich auf Arbeitsaufwand-Anpassungen, die auf der Seite „Arbeitsaufwand-Anpassungen“ vorgenommen wurden. Siehe Gebuchte Arbeitsaufwandsposten anpassen.
Spalte | Beschreibung |
---|---|
Zusammenfassung | |
Name des Mitarbeiters |
Die Liste der Mitarbeiter kann den Autotask Administrator nicht beinhalten. WICHTIG Unterschied: Bei LiveReports werden API- und Dashboard-Benutzer nicht in den Ergebnissen berücksichtigt. WICHTIG Unterschied: Wenn Sie dem LiveReport einen Abteilungsfilter hinzufügen, enthält der Bericht nur die Mitarbeiter, für die er die Standardabteilung ist. Der Standardbericht enthält alle Abteilungszuordnungen, ob standardmäßig oder nicht. |
Verfügbare Stunden |
Insgesamt verfügbare Arbeitsstunden für den gewählten Datumsbereich, basierend auf den Einstellungen Tägliche Verfügbarkeit unter „Mitarbeitereinstellungen > auf der Registerkarte Personal“. |
Vorgabe für abrechenbare Stunden | Wöchentliche Vorgabe für abrechenbare Stunden, die unter „Mitarbeitereinstellungen > Registerkarte Personal“, anteilig für den ausgewählten Datumsbereich festgelegt wurde. |
Bezahlte Abwesenheit in Stunden |
Die Stunden unter Bezahlte Abwesenheit in Stunden beinhalten:
Interne Zeitkategorien mit einem Häkchen in der Spalte Kategorie/Gruppe anzeigen für: Anträge auf Abwesenheit werden NICHT als bezahlte Abwesenheit angesehen. |
Ausgeglichene verfügbare Stunden |
Verfügbare Stunden minus bezahlte Abwesenheitsstunden für den ausgewählten Datumsbereich. WICHTIG Unterschied: Wenn Bezahlte Abwesenheit in Stunden > Verfügbare Stunden sind, wird im Standardbericht eine negative Zahl angezeigt, der LiveReport zeigt 0 Stunden an. |
Vorgabe für ausgeglichene abrechenbare Stunden | Vorgabe für abrechenbare Stunden, anteilig mit den ausgeglichenen verfügbaren Stunden verrechnet.
|
Geleistete Stunden gesamt |
Alle von einem Benutzer erfassten Stunden, die weder ein Feiertag noch bezahlte Abwesenheit sind.
HINWEIS „Geleistete Arbeitsstunden gesamt“ kann sich von der Gesamtzeit unterscheiden, die auf dem Stundenzettel eines Mitarbeiters aufgelistet ist, wenn Sie beschließen, die „geleistete Zeit“ für Abrechnungszwecke, jedoch nicht auf den Stundenzetteln von Mitarbeitern zu runden. |
Insgesamt genutzt in Prozent |
Geleistete Arbeitsstunden gesamt als Prozentsatz von Ausgeglichene verfügbare Stunden.
|
Intern | |
Interne Stunden |
Zu den internen Stunden zählen:
HINWEIS Wenn Sie einer anderen Abteilung in Ihrem Unternehmen die geleistete Arbeit in Rechnung stellen und diese als abrechenbare Zeit erfassen müssen, sollten Sie für diese Abteilung eine Kundenorganisation einrichten. |
Intern genutzt in Prozent | Interne Stunden, als Prozentsatz von Ausgeglichene verfügbare Stunden
|
Kunde | |
Kundenstunden können entweder mit oder ohne Anpassungen an gebuchten (oder sogar in Rechnung gestellten) Arbeitsstunden gemeldet werden. Siehe Gebuchte Arbeitsaufwandsposten anpassen.
HINWEIS Wenn Arbeitsaufwand-Anpassungen enthalten sind, wird dies auf dem Standardbericht in der Zeile unter der Kopfzeile angegeben.
|
|
Abrechenbare geleistete Arbeitsstunden für den Kunden |
Alle abrechenbaren Arbeitsstunden, die an Kundenaufgaben und Tickets geleistet wurden, einschließlich:
Um Arbeitsaufwand-Anpassungen mit den abrechenbaren geleisteten Arbeitsstunden für den Kunden zu berücksichtigen, gehen Sie wie folgt vor:
BEISPIEL Abrechenbare geleistete Arbeitsstunden für den Kunden = 100, gesamte ausgeglichene Arbeitsstunden = -30. Daher: Abrechenbare geleistete Arbeitsstunden für den Kunden mit Anpassung = 100 - 30 = 70. |
Nicht abrechenbare Stunden für den Kunden | Alle geleisteten Arbeitsstunden für Kundentickets und -aufgaben mit einer nicht abrechenbaren Tätigkeitsart oder die als nicht abrechenbarer Zeiteintrag eingereicht wurden, unabhängig vom Stundensatz. HINWEIS Positive Abzüge/Aufschläge, die auf Pauschal- oder Serviceverträgen angewandt werden, werden nicht berücksichtigt. Diese Vertragsstunden können eine nicht abrechenbare Abrechnungsgruppe haben oder als nicht abrechenbare Zeiteinträge eingereicht werden, jedoch sind sie als abrechenbare geleistete Arbeitsstunden für den Kunden enthalten, wenn die Mitarbeiterleistung im Vergleich zu den Vorgaben für abrechenbare Stunden berechnet wird. |
Gesamte Arbeitsstunden für den Kunden |
Alle geleisteten Arbeitsstunden für Kundentickets und -aufgaben.
|
Kostenlose Stunden für den Kunden |
Kostenlose Stunden bedeuten Stunden, die kostenlos übergeben werden. Nur Stunden mit einem abrechenbaren Arbeitstyp oder ohne Arbeitstyp (wo sie standardmäßig abrechenbar sind) können kostenlose Stunden für den Kunden sein. WICHTIG Differenz: Es gibt zwei Möglichkeiten, um kostenlose Stunden in Autotask zu erstellen:
|
Abrechenbare Arbeitsstunden für den Kunden abzüglich kostenloser Stunden |
Die Anzahl der abrechenbaren geleisteten Arbeitsstunden für den Kunden, die tatsächlich abgerechnet wurden.
|
Insgesamt vom Kunden genutzt in Prozent |
Gesamte Stunden für den Kunden als Prozentsatz von Ausgeglichene verfügbare Stunden.
HINWEIS Arbeitsaufwand-Anpassungen haben keine Auswirkungen auf Ausgeglichene verfügbare Stunden (Verfügbare Stunden minus Bezahlte Abwesenheit in Stunden für den ausgewählten Datumsbereich). |
Vom Kunden genutzt und abrechenbar in Prozent |
Abrechenbare Arbeitsstunden für den Kunden als Prozentsatz für Ausgeglichene verfügbare Stunden.
|
Vom Kunden genutzt und nicht abrechenbar in Prozent |
Nicht abrechenbare Arbeitsstunden für den Kunden als Prozentsatz für Ausgeglichene verfügbare Stunden.
|
Leistung im Vergleich zur Vorgabe |
Dieser Wert hängt im Standardbericht von der Systemeinstellung Abrechenbare Soll-Arbeitsstunden durch Verringerung der verfügbaren Stunden reduzieren (gilt für Berechnungen von Leistungen im Vergleich zu Vorgaben in Dashboards und im Mitarbeiterauslastungsbericht) ab. WICHTIG Unterschied: Der LiveReport berücksichtigt nicht die Systemeinstellung. Stattdessen wird immer die zusätzliche Spalte Ausgeglichene Leistung im Vergleich zur Vorgabe angezeigt. Wenn diese Einstellung aktiviert ist:
Wenn diese Einstellung deaktiviert ist:
|
Ausgeglichene Leistung im Vergleich zur Vorgabe (nur LiveReports) |
Ausgeglichene Leistung im Vergleich zur Vorgabe = (Ausgeglichene abrechenbare geleistete Arbeitsstunden für den Kunden)/(Vorgabe für ausgeglichene abrechenbare Stunden) * 100 |
Vorgabe für abrechenbare Stunden % |
Vorgabe für abrechenbare Stunden als Prozentzahl der verfügbaren Stunden:
Arbeitsaufwandsanpassungen haben keine Auswirkungen auf die Prozentzahl für die Vorgaben für abrechenbare Stunden. |
Gebucht | |
Gebuchte Stunden | Alle gebuchten Zeiteinträge, einschließlich Arbeitsaufwand-Anpassungen, unabhängig vom Status (abrechenbar oder nicht abrechenbar) |
% gebucht |
Gebuchte Stunden als Prozentsatz von Geleistete Stunden gesamt:
HINWEIS Es ist möglich, dass dieser Wert größer als 100 % sein kann. Wenn die abgerechnete Zeit abgerechnete Zeit während des Genehmigungs- und Buchungsvorgangs erhöht wurde (Beispiel: Wenn ein Techniker ½ Stunden gearbeitet hat, aber Sie dem Kunden mindestens eine Stunde berechnen), wird diese Zeit als über 100 % gebucht angezeigt. „% gebucht“ erreicht nicht 100 %, wenn die Zeit während des Genehmigungs- und Buchungsvorgangs reduziert. |

LiveReports
HINWEIS Beachten Sie bitte, dass in generierten Berichten englischer Text vorkommen kann. Dies ist zu erwarten und kein Fehler.
Erforderliche Berechtigungen | Der Bericht muss für Sie, Ihre Abteilung oder Ihr Zugriffsrecht veröffentlicht werden. Die Daten im Bericht unterliegen den Einschränkungen des Zugriffsrechts des Benutzers und können für jeden Benutzer unterschiedlich sein. |
---|---|
Pfad |
> Berichte > LiveReports Designer > Systemberichte > Mitarbeiterauslastung > Mitarbeiterauslastung |
Beschreibung |
Dieser Bericht zeigt die prozentuale Auslastung für jeden Mitarbeiter an. Spaltenbeschreibungen finden Sie unter Spaltenbeschreibungen für den Mitarbeiterauslastungsbericht (gilt für Standardbericht und LiveReport). Dieser System-LiveReport ist dafür gedacht, ähnliche Ergebnisse zu generieren wie der MitarbeiterauslastungStandardbericht, den er in Zukunft ersetzen wird. Er bietet mehr Filter-, Ausgabe- und Veröffentlichungsoptionen als der Standardbericht. Es kann kopiert, geändert und geplant werden.
Die Unterschiede zum Standardbericht zur Mitarbeiterauslastung werden in den Spaltenbeschreibungen hervorgehoben. Die wichtigsten sind:
|
